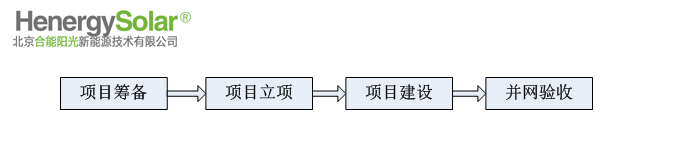

合能陽光光伏電站項目建設流程:

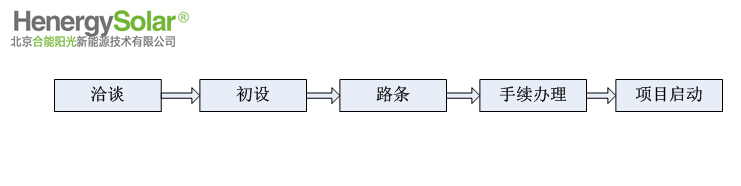

一、項目籌備

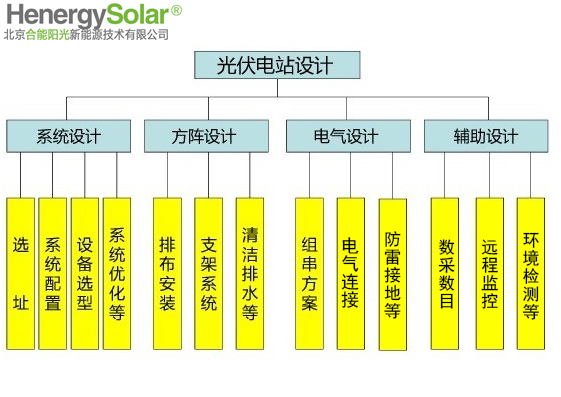

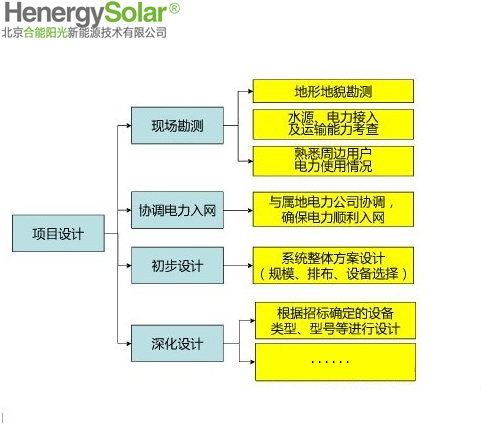

初步設計是請具備電力設計資質的單位根據項目所在地情況進行概略設計和計算,主要輸出包括電站規模、總平面布置、設備選擇等方面的整體設計方案。有待于進一步深化設計,是下一步項目建議書、取得路條、項目規劃選址等審批的主要依據。


項目路條審批流程

?  項目所在地發改委將項目建議書逐級上報至省發改委能源局

?  省發改委能源局根據當?shù)貙嶋H情況進行審批

?  項目所在地發改委發給可開展項目前期工作的聯系函(俗稱路條

注:項目建議書是由具備工程咨詢資質的單位根據項目初步設計編制而成,主要從宏觀上論述項目設立的必要性和可能性,把項目投資的設想變?yōu)楦怕缘耐顿Y建議。

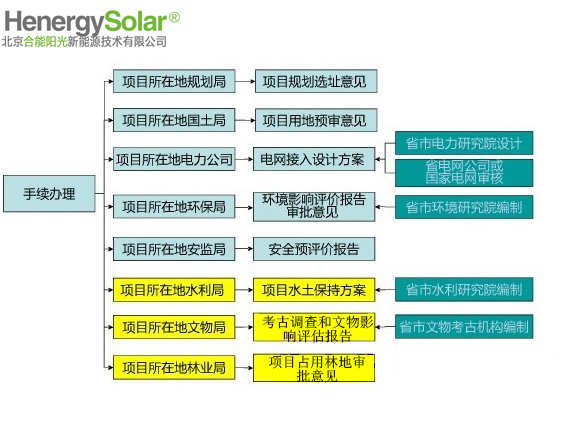

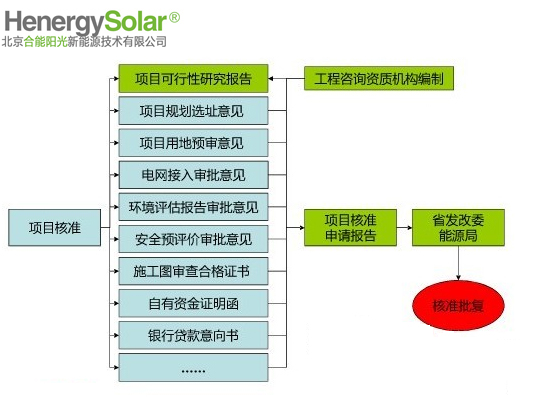

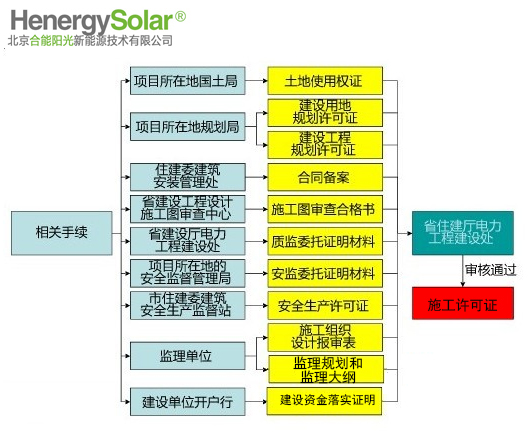

 二、項目立項

審批:國家法律法規和國務院有專門規定項目審批或核準,按有關規定執行

核準:根據《政府核準的投資項目目錄》,涉及到該目錄的項目需要按現行制度進行核準

備案:其余的社會投資項目按現行制度進行備案登記

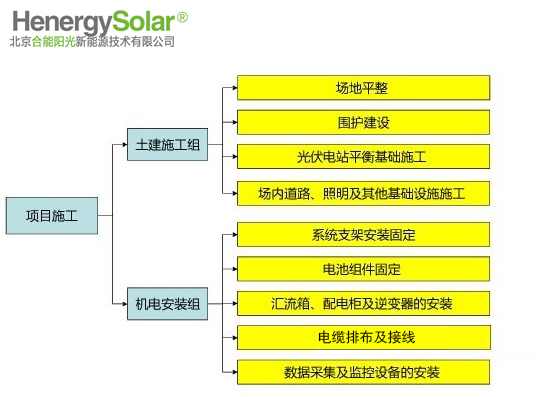

三、項目建設



光伏發電系統的調試



● 光伏發電系統的調試步驟應為:先調試光伏組件串,調試合格后再依次調試光伏方陣、光伏發電系統直流側和整個光伏發電系統,直至合格。

● 進行光伏發電系統電能質量測試:工作電壓和頻率、電壓波動和閃變、諧波和波形畸變、功率因數、三相輸出電壓不平衡度、輸出直流分量等應符合《電能質量供電電壓允許偏差》(GB/T12325)、《電能質量電壓波動和閃變》(GB/T15946)、《電能質量公用電網諧波》(GB/T14549)、《電能質量三相電壓允許不平衡度》(GB/T15543)的規定,以及用戶與本市電網經營企業簽訂合同的要求。

● 進行電網保護功能檢測:過/欠電壓保護、過/欠頻率保護、防孤島效應、電網恢復、短路保護、逆流保護,其應符合《光伏發電系統并網技術要求》(GB/T19939)的規定。

隨著工程的進展,太陽能組件、設備、電線、電纜、逆變器等安裝完畢,通電、試電;空載試運轉;這一階段,要做好相應的系統方案,指導相應的系統調試工作。同時,對于調試方面出現的細節問題要重視、及時給予解決。為一次驗收達標創造條件。

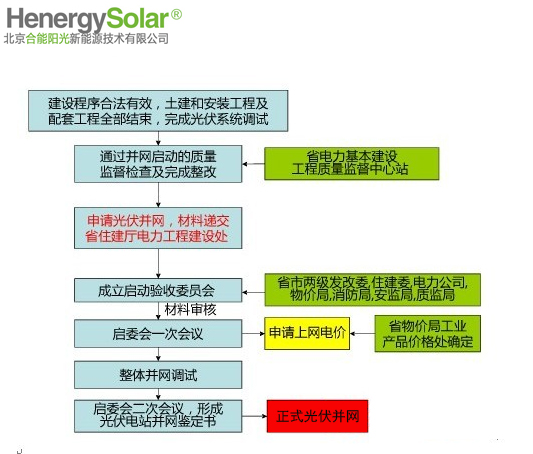

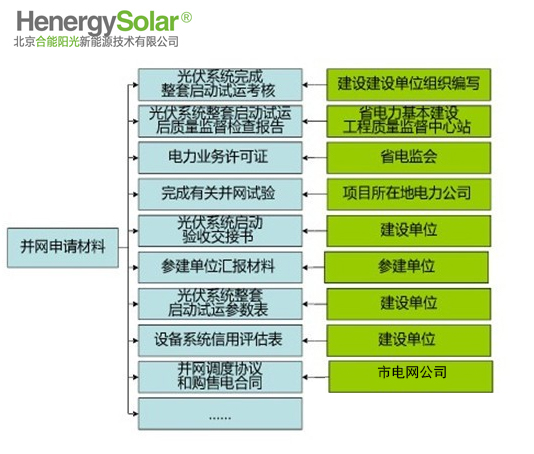

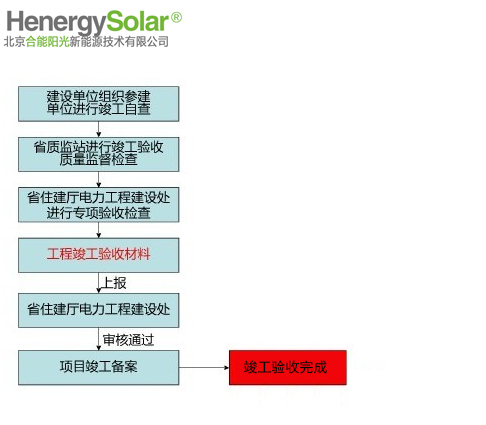

光伏電站系統竣工驗收



經過自檢合格后,報業主驗收,同時,把工程資料整理好,做好工程的結算方面的資料工作。
